Curs BNR
1 EUR = 4.9774 RON
1 USD = 4.3833 RON
1 GBP = 5.8304 RON
1 XAU = 464.4611 RON
1 AED = 1.1933 RON
1 AUD = 2.7957 RON
1 BGN = 2.5449 RON
1 BRL = 0.7714 RON
1 CAD = 3.1559 RON
1 CHF = 5.2813 RON
1 CNY = 0.6015 RON
1 CZK = 0.1993 RON
1 DKK = 0.6668 RON
1 EGP = 0.0860 RON
1 HUF = 1.2223 RON
1 INR = 0.0513 RON
1 JPY = 3.0556 RON
1 KRW = 0.3047 RON
1 MDL = 0.2538 RON
1 MXN = 0.2227 RON
1 NOK = 0.4191 RON
1 NZD = 2.6097 RON
1 PLN = 1.1646 RON
1 RSD = 0.0425 RON
1 RUB = 0.0530 RON
1 SEK = 0.4526 RON
1 TRY = 0.1141 RON
1 UAH = 0.1048 RON
1 XDR = 5.9383 RON
1 ZAR = 0.2318 RON
Publicat la 21 mai 2026
Municipalitatea este dispusă să plătească 110.744 lei, un consultant cere 180.000 de lei

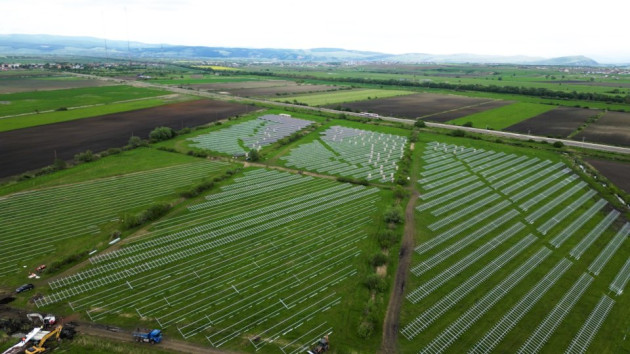

Primăria Braşov se pregăteşte să pună în funcţiune centrala solară de la Stupini, care, în principal, va furniza energie electrică pentru instituţiile publice din municipiul Braşov, dar şi pentru iluminatul public.
O etapă preliminară obligatorie este încheierea un contract cu o firmă care să asigure dispecerizarea, monitorizarea şi managementul operaţional. Procedura de atribuire pentru achiziţionarea acestor servicii a fost deja lansată, iar Primăria a primit o ofertă de la o firmă din judeţul Suceava (SC East Energy Light SRL)în valoare de 180.000 lei + TVA, mai mare decât suma pe care este dispusă să o plătească municipalitatea, respectiv 110.744 lei. Preţul propus de Primăria Braşov reprezintă contravaloarea serviciilor pe o perioadă de 7 luni aferentă anului 2026.
Proiect întârziat mai bine de doi ani
Amintim că Primăria Braşov a obţinut, în luna august a anului 2023, bani europeni pentru amenajarea unui parc fotovoltaic cu o capacitate de 20 MW, pe o suprafaţă de 22 de hectare, în cartierul Stupini. Acesta a fost unul dintre puţinele proiecte iniţiate de fostul primar al municipiului Braşov, Allen Coliban, în cei patru ani de mandat (2020 - 2024).
Contractul pentru proiectarea şi execuţia lucrărilor a fost semnat în luna decembrie a anului 2023, valoarea investiţiei fiind de 75.167.796 de lei + TVA (sumă din care 40.435.489 de lei este asistenţa nerambursabilă).
120 de zile, termen iniţial
Conform contractului, durata de implementare a proiectului era de 120 de zile, din care 30 de zile etapa de proiectare şi 90 de zile execuţia lucrărilor. Graficul de lucrări nu a fost respectat de constructor (asocierea condusă de Synergy Construct SRL), fiind întârziată, astfel, punerea în funcţiune a centralei.
De altfel, pentru a nu pierde finanţarea europeană, Primăria Braşov a semnat, în 6 noiembrie 2025, un act adiţional la contractul de finanţare.
nu este nici un comentariu
Platforma „BRAŞOV” intră în reparaţii: „Există pericole reale, chiar dacă mulţi dintre cei care trec prin zonă sau o vizitează nu le observă”
2026-05-21 citeste mai multZiua Eroilor va fi marcată la Braşov, azi, 21 mai, în ziua Înălţării, printr-o serie de ceremonii ce vor avea loc în Piaţa Unirii, la Monumentul Eroilor Revoluţiei din Decembrie[...]
2026-05-21 citeste mai multCurăţenia în zonă va fi asigurată de operatorul de salubritate Comprest SA
2026-05-21 citeste mai multDupă ce în şedinţa extraordinară de plen a Consiliului Local Făgăraş de marţi, 19 mai, şi-a anunţat demisia, consilierul local Cristian Urs, care este şi preşedintele PNL Făgăraş,[...]
2026-05-21 citeste mai multLucrările vor fi realizate în regim de urgenţă
2026-05-21 citeste mai mult
Adaugă un comentariu
